春季檢修正當時,公司錨定春季安全主線,聚焦預防性試驗、水倉清泥、系統排查等重點項目,統籌推進、多點發力。在系統排查、協同作業、服務保障中不斷提升執行力,推動各項工作向精細管理、提質增效穩步邁進。
電氣檢修,筑牢運行底板

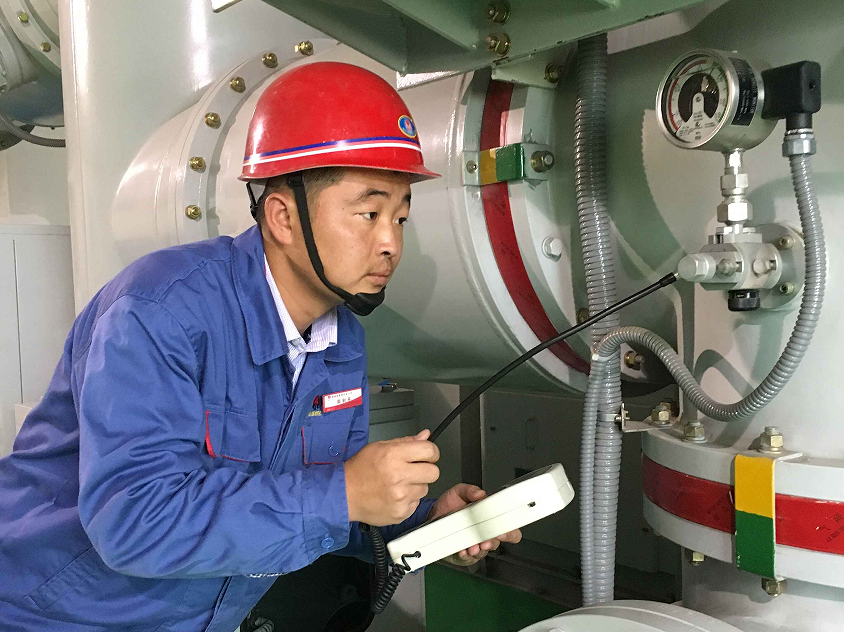

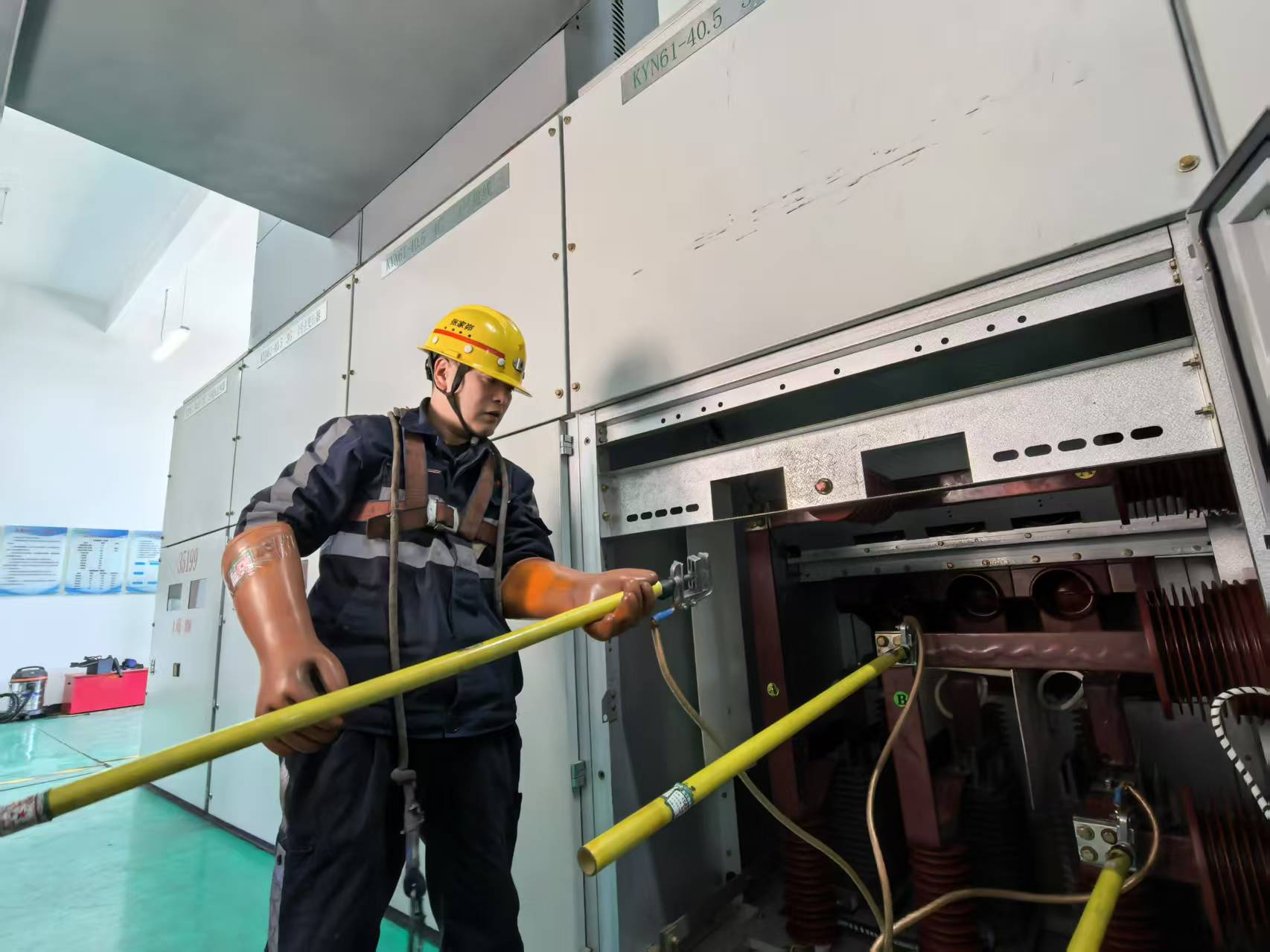

圍繞春防重點任務,公司對井上下35kV變電所、主副井口供電、壓風系統等關鍵設備開展了系統性電氣試驗與隱患排查。為減少對生產影響,施工實行分區分段、錯時作業。最大限度保障供電連續性與生產穩定性。
作業過程中,工作人員堅持“能修不換、能調不拆”的原則,在保障質量前提下推動物資節約,累計修復高低壓設備部件17件,節約成本約5萬元。同時,公司同步對試驗數據進行歸檔、歸類、歸集,初步建立起以設備狀態為核心的數字化設備檔案體系,為今后故障預警、狀態評估和標準化管理提供了數據支撐。
清泥作業,提升排水效能
隨著排水負荷持續加大,2#水倉清泥全面啟動。本輪清淤作業覆蓋主倉、副倉及6個吸水井,總清理量達1600立方米,任務重、周期長、空間受限。公司制定“分段清理、雙倉倒替、一倉一策”的推進策略。同時,調度、通風、安監等多部門靠前保障,從“分頭干”到“聯合推”,清泥效率提升、安全系數同步提高,為排水系統穩定運行和迎戰汛期提供了有力支撐。
截至目前,已清理超1000立方米,完成進度超過六成。部分清理出的煤泥就地用于管溝回填和地勢填平,兼顧效率與資源利用,推動檢修工作向“減負增效”延伸。
系統維保,增強運行韌性
為提升系統穩定性,公司同步推進主排水、壓風等關鍵系統維保任務。檢修內容涵蓋泵組、機組、電控系統等重點設備,面對作業面廣、設備老化等問題,公司制定“一機一策”檢修方案,過程由技術員全程盯控,現場實行交叉推進、錯時作業,有效提升了整體施工效率和質量。
截至目前,主排水系統維保已完成70%,壓風系統主設備檢修全部結束,部分輔機更換工作正有序推進中,為迎戰汛期強排需求和高溫季壓風負荷打下了堅實基礎。
從電氣系統排查到水倉清淤治理,從系統維保推進到現場組織統籌,公司春季各項檢修工作貫穿著全鏈條協調、全過程響應的系統化思維。各專業系統聚焦主責主業,彼此高效協作,形成了從需求響應到過程控制、從投入調度到效果落地的閉環式作業機制,推動礦井檢修治理邁向更加精細、高效、協同的發展階段。
下一步,公司將圍繞檢修成果的提煉轉化,持續優化機制建設與資源配置方式,積極探索契合自身實際的長效治理路徑,助力“協同增效年”各項任務走深走實。
