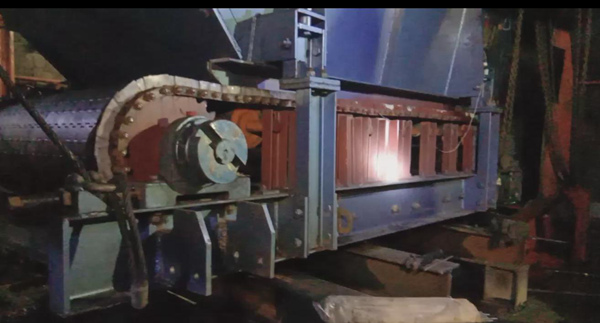

1月24日23:50,井下4-2煤倉下給煤機集控己調試完成,試運行正常,比計劃用時72小時提前了8小時,標志著公司2021年首次礦井停產檢修工作全部順利完成。
據悉,為保障礦井機電設備安全、可靠運行,按期完成全年生產任務,經公司研究決定于1月22日8時至1月25日8時進行了全礦停產檢修工作。為了此次檢修工作順利進行:一是機電技術部下發了《關于全礦停產檢修工作安排的通知》的文件,在全礦范圍內征集檢修計劃任務,最后經過審查確定了58項檢修任務。二是該部門1月21日組織召開了礦井停產檢修任務安排落實會,會上對檢修項目進行逐條落實了措施、工器具、配件、材料和項目負責人,強調了安全、質量、工期和注意事項。三是該部門安排人員動態檢查各檢修作業地點,重點檢查現場各類起吊、裝運、安拆環節,確保檢修項目順利進行。四是安排專人驗收檢修任務,完成一項驗收一項,并進行了試運轉工作,確保檢修質量。
通過此次礦井停產檢修,不僅完成了計劃內的58項全部檢修項目,借此機會各區隊對機電運輸系統做了全面排查,堅決杜絕電氣設備失爆,保障機電運輸系統安全可靠,為礦井全年生產任務的完成奠定了堅實的基礎。



發布日期:2021-01-25
點擊量:2276 作者:孟海強 來源:
